Ny gasledning mellan Henriksdal och Södertörn
Gasnätet Stockholm bygger en ny gasledning mellan Henriksdal och Södertörn som ska användas för att transportera biogas. Utbyggnaden av gasledningen är en klimatinvestering och ska öka tillgången till fossilfria drivmedel i form av biogas hos företag inom industri, transport och sjöfart. Biogas är ett förnybart bränsle, som bildas när organiskt material bryts ner i en syrefri miljö, så kallad, rötning. Distribution via gasledning, i stället för lastbil, minskar också transporterna i området.
Gasledningen dras mellan biogasanläggningarna i Henriksdal och Södertörn, som ägs av Biokraft (fd Scandinavian Biogas AB). Anläggningen i Södertörn är en av världens största. För att genomföra projektet har Biokraft mottagit investeringsstöd från Naturvårdsverkets program Klimatklivet. Ett investeringsstöd som kräver att de investerade medlen ska ge största möjliga utsläppsminskning per investerad krona.
Vi uppdaterar om projektet löpande på den här sidan. Här nedan har vi även samlat några vanliga frågor och svar.
Varför byggs den nya gasledningen?
Gasledningen mellan Henriksdal och Södertörn ska användas för att transportera biogas, som är ett förnybart bränsle. Den nya gasledningen är en viktig del av Stockholmsregionens klimatomställning och byggs för att öka användningen av biogas inom industri, transport och sjöfart.
Kommer det att ske några trafikavstängningar i samband med anläggandet av den nya gasledningen?
Byggarbetet kan tyvärr medföra tillfälligt begränsad tillgång till vissa vägar eller gång- och cykelvägar i Sköndal, Trångsund och Skogås. Vi kommer att göra vårt bästa för att minimera störningarna i trafiken och informera omgivningen och allmänheten om det pågående arbetet. Detta genom löpande information på vår hemsida och genom skyltning i de områden som berörs. Under arbetet kommer vi främst att använda de ledningar som redan finns och dra ledningar där de påverkar boende i området som minst.
Den här typen av arbeten godkänns av Trafikkontoret i Stockholms Stad som utfärdar en trafikanordningsplan (TA-plan). Den bestämmer bla hur vi ska sätta upp skyddsanordningar, räcken och hur omdirigeringen ska se ut. Det finns en rad kriterier att förhålla sig till vid omdirigering, läs mer på Stockholm Stads hemsida för mer information.
Hur lång tid kommer arbetet ta?
Tiden för hela utbyggnaden kommer ta ca ett år att färdigställa. Arbetet sker etappvis där vi löpande kommer informera om byggarbetets faser på vår hemsida och genom skyltning i de områden som berörs.
Hur utförs asfaltering?
Vid asfalteringsarbeten avlägsnas först det översta lagret genom fräsning. Därefter rengörs ytan genom soppning, innan ett nytt lager asfalt läggs på. Under arbetet gång kan tillfälliga trafikstörningar förekomma, exempelvis omledningar och flaggvakter. Vi strävar alltid efter att minimera påverkan på trafiken och omgivning, och arbetar för att arbetet ska ske så smidigt och säkert som möjligt.
Pågående arbeten
Uppdaterat 29/10-2025

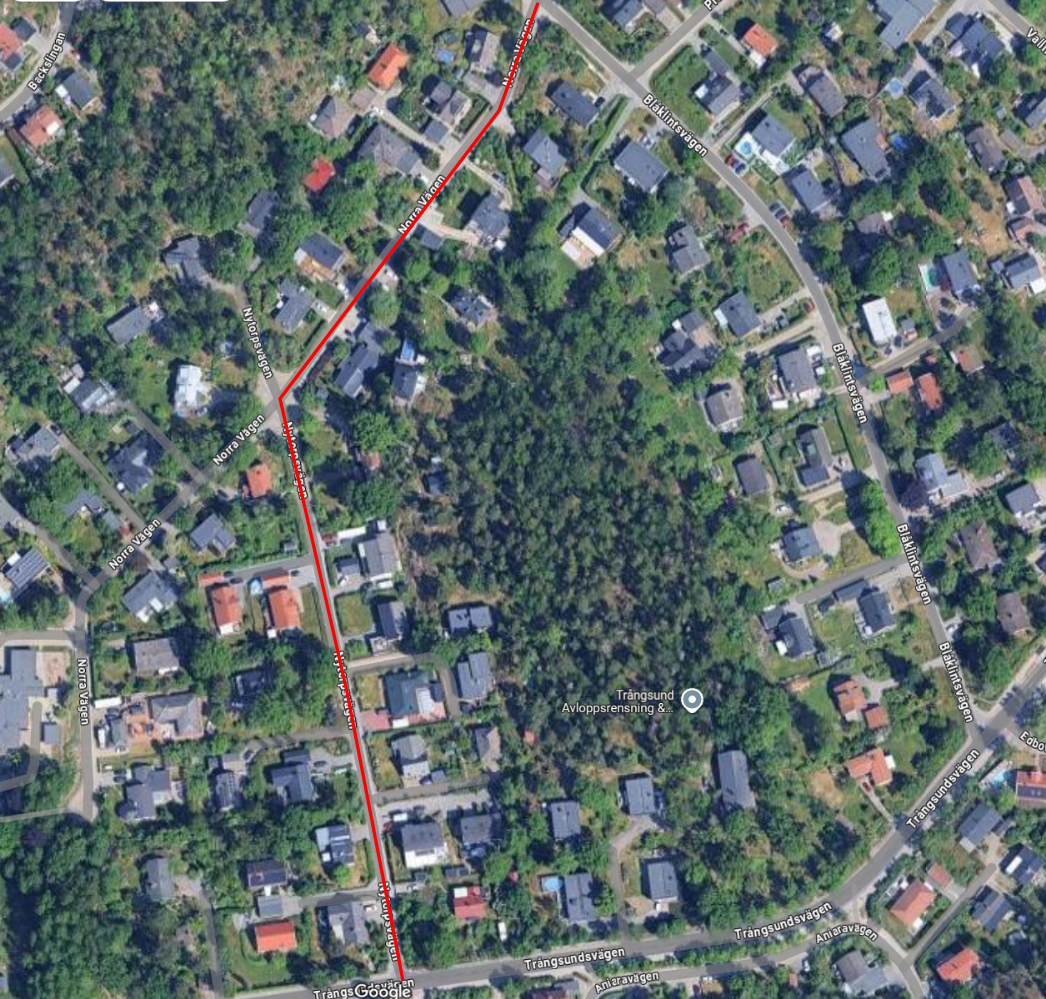

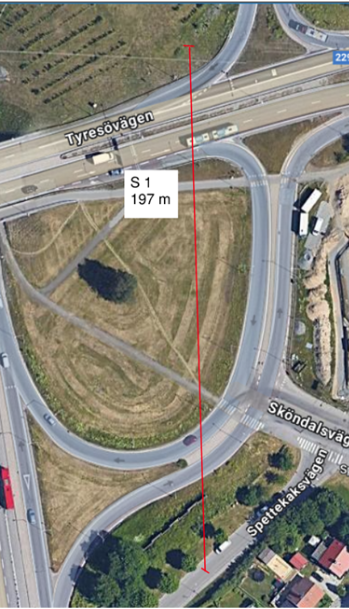

Etapp S8-S9

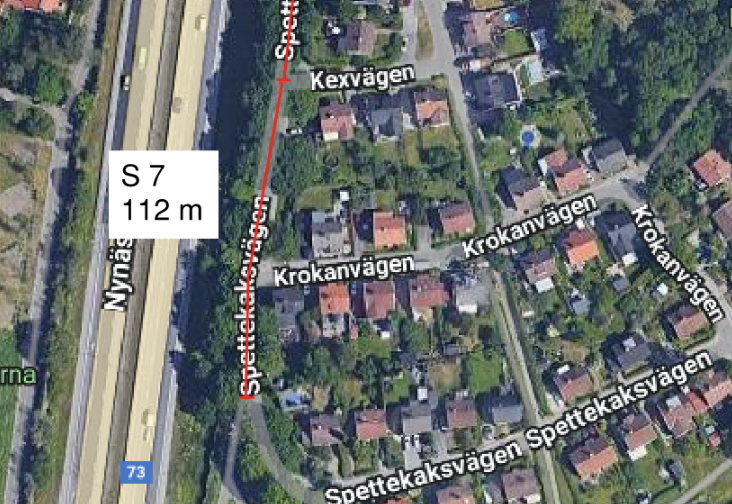

Från och med vecka 25 fram till vecka 47 kommer gång- och cykelbanan vid Spettekaksvägen längs med Nynäsvägen ner mot Ekebergabacken/Perstorpsvägen att vara avstängd.
Skyltning för omdirigering finns på plats samt en provisorisk gångbana har anlagts för att underlätta för boende i området.

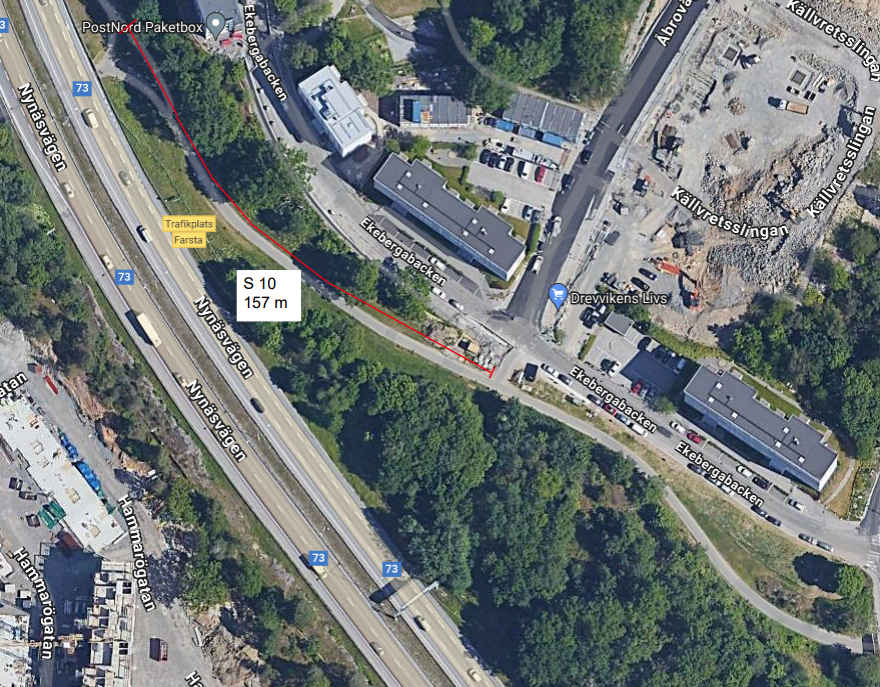

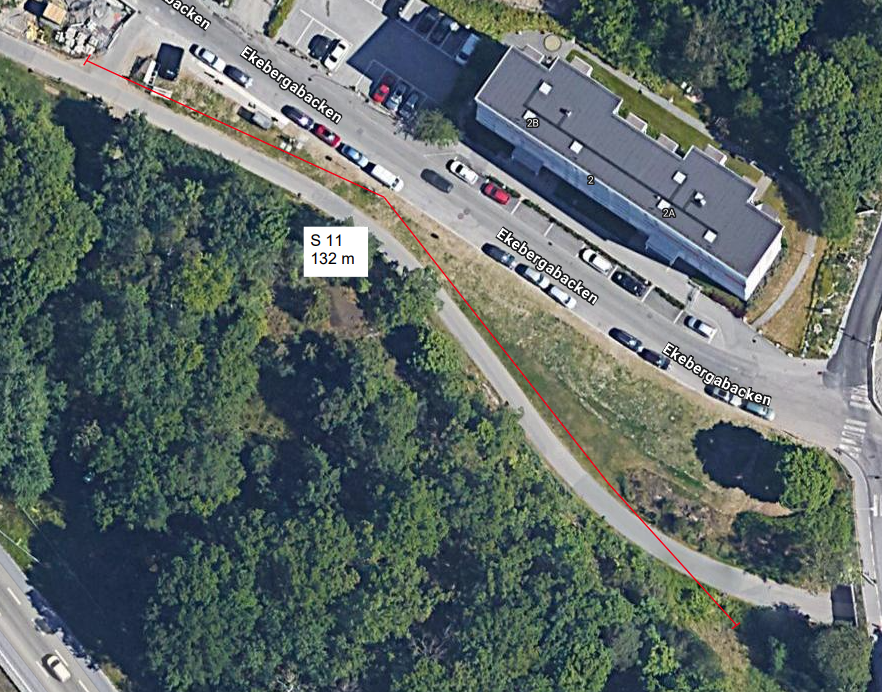

S10-11

Gång- och cykelbanan från Ekbergabacken mot Hökarängsbadet är återställt och öppet för allmänheten.

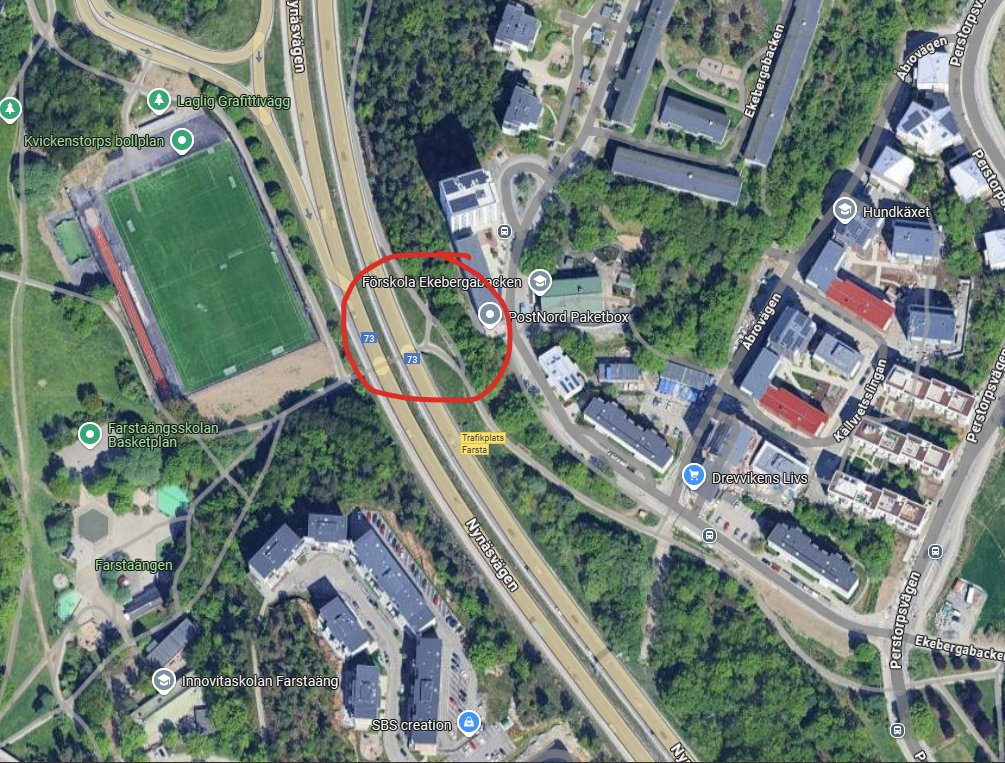

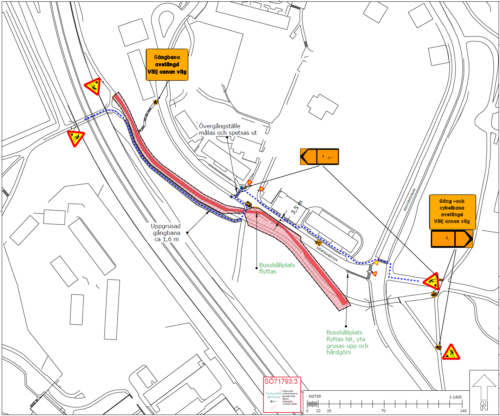

Se nedanstående bild för hur omdirigeringen för gång och cykelbanan.

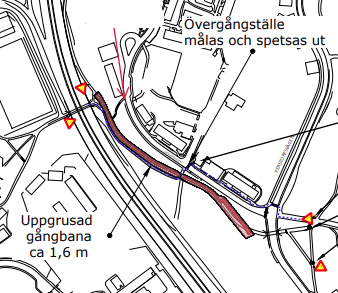

För att underlätta för boende har vi lagt upp en uppgrusad gångbana.

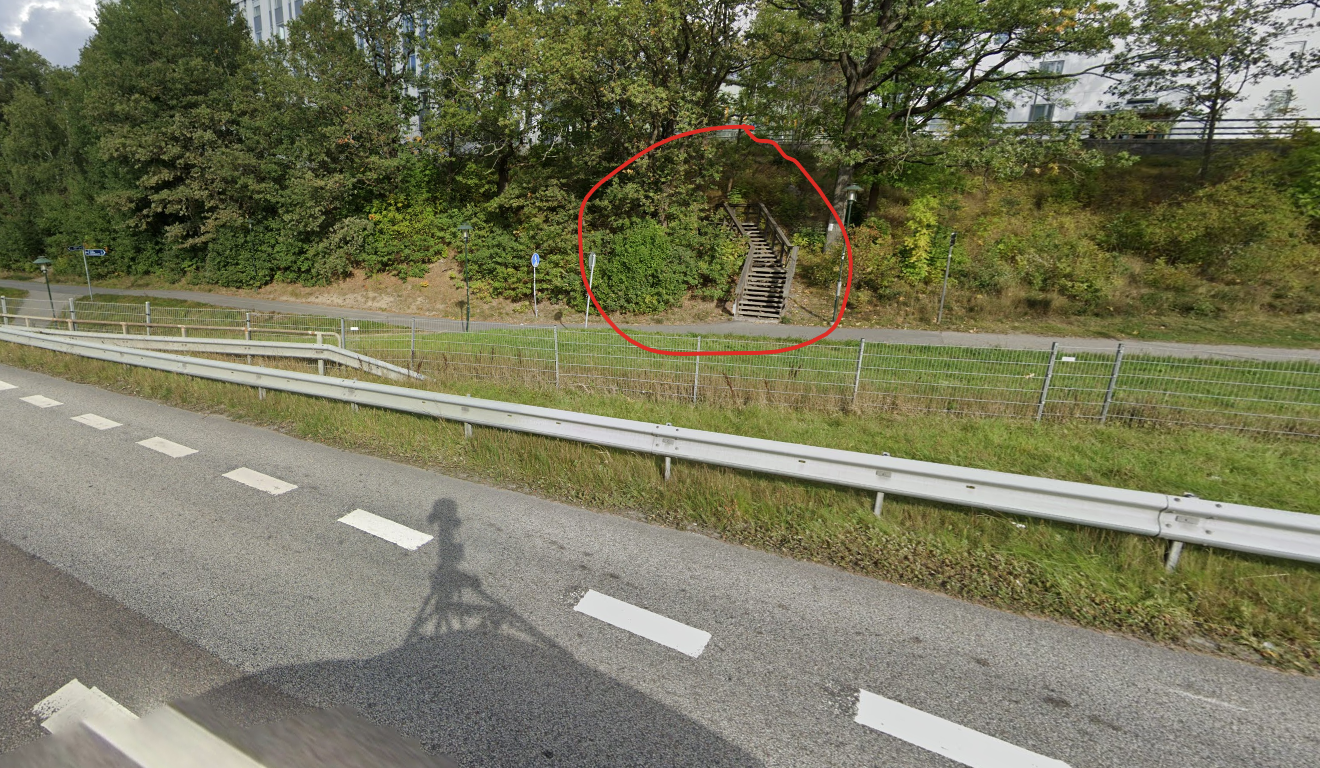

Trappan är nu öppen igen.

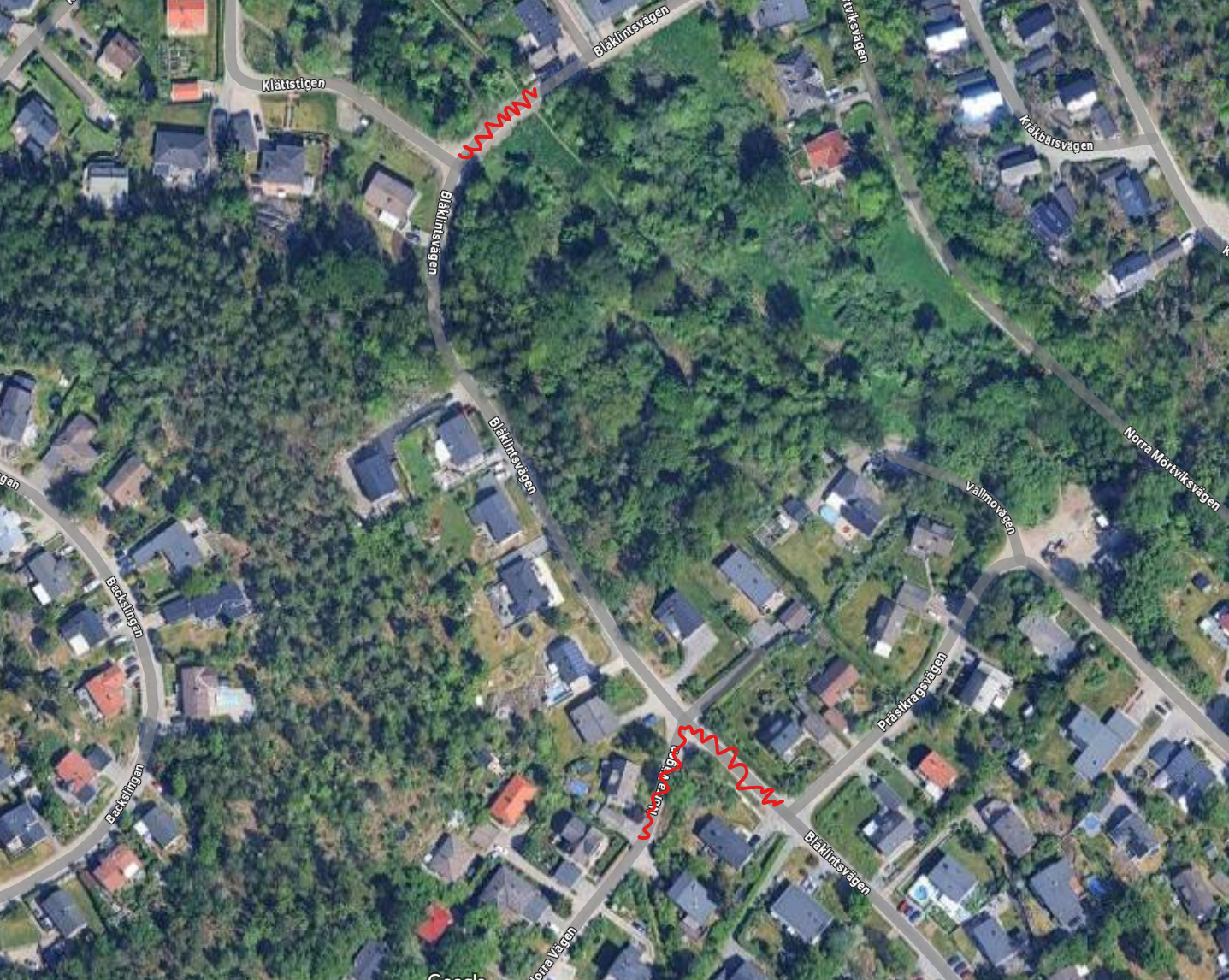

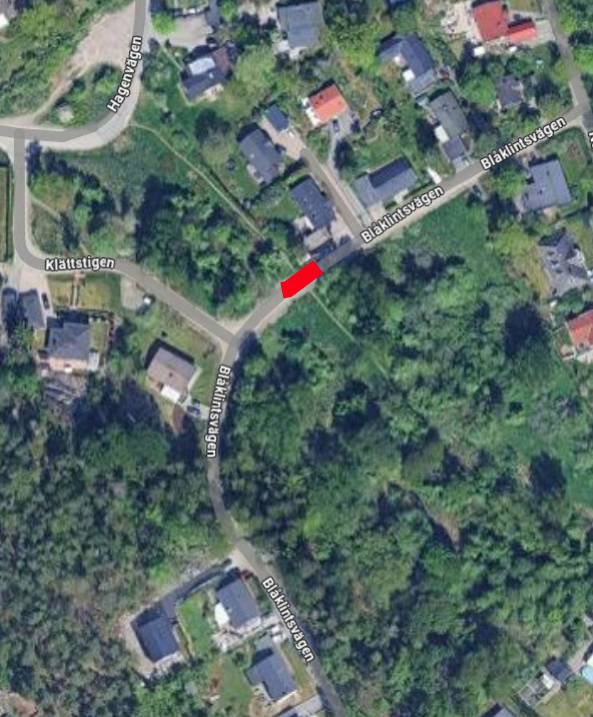

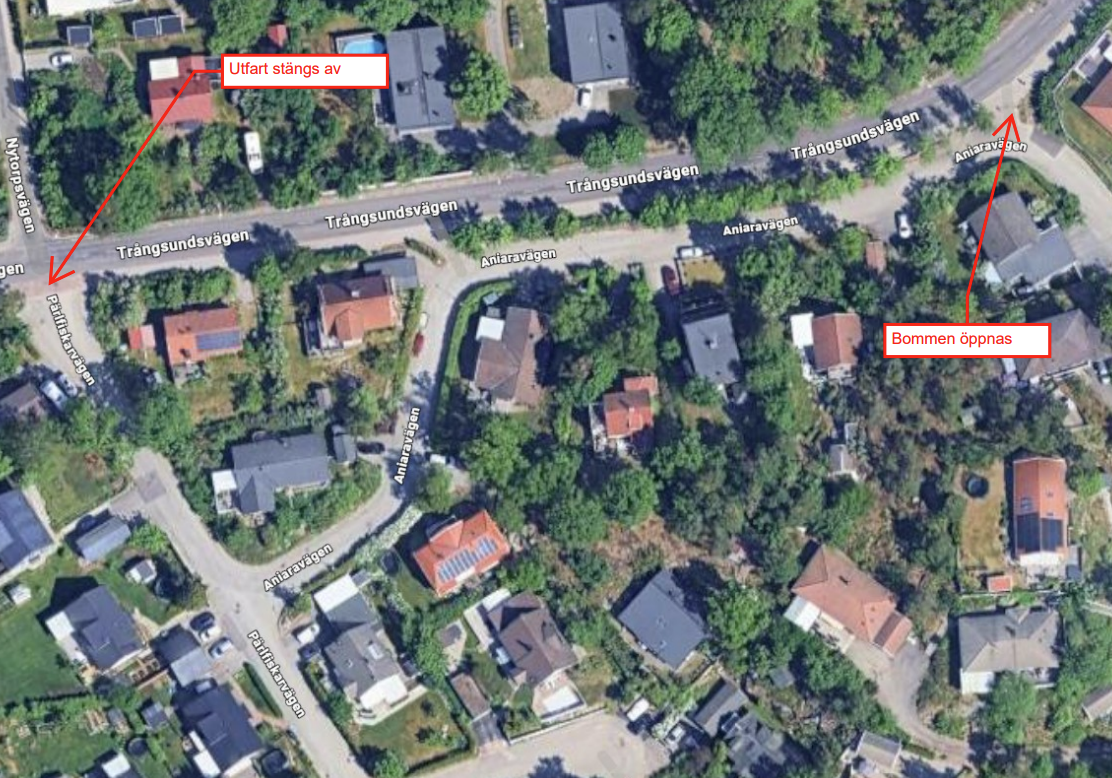

Etapp H20

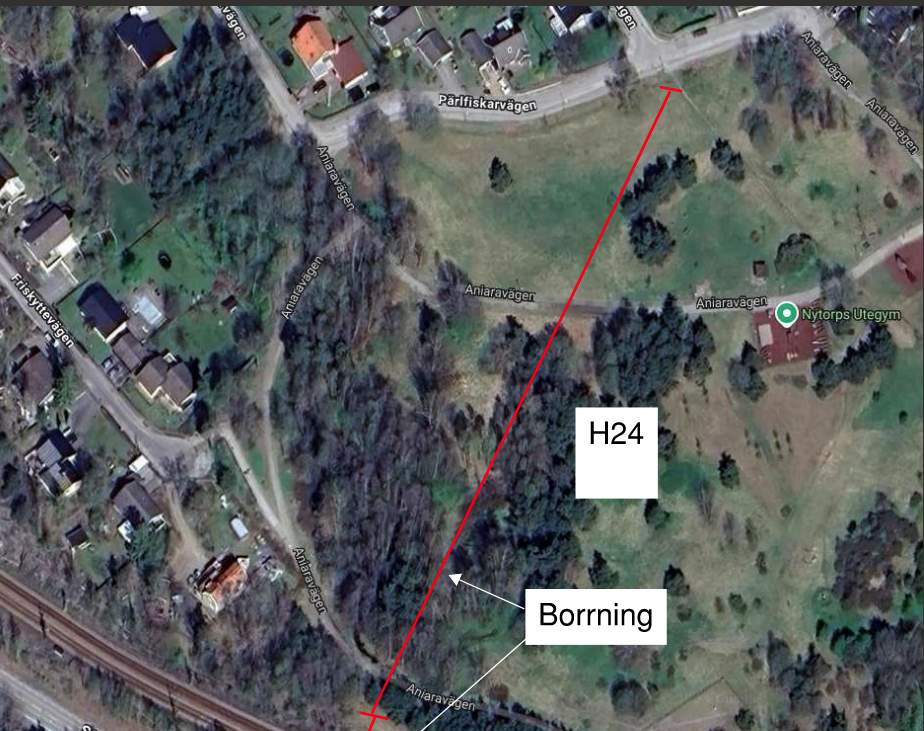

Under vecka 33 inleddes arbeten på Nytorpsvägen med start vid korsningen Trångsundsvägen. Arbete längs med Nytorpsvägen förväntas pågå till slutet av november.
Arbetet kommer ske i korta etapper. Framkomligheten på Nytorpsvägen begränsas under tiden för arbetena. Vi kommer att göra vårt yttersta för att minimera störningar.
Sophantering samt postutdelning fortlöper genom assistans på plats och/eller tillfälliga postlådor.

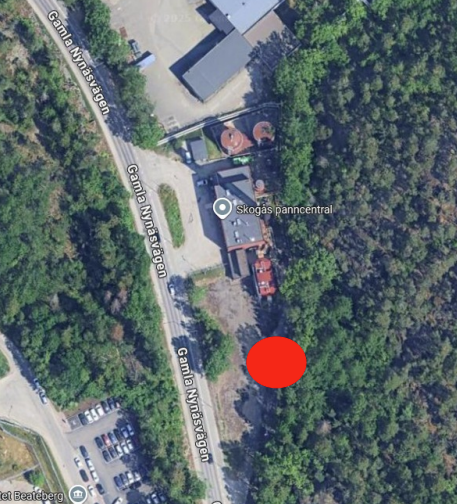

H28
Vecka 37 påbörjas bergborrning och pågår t.o.m vecka 48.
Arbete med schakt för ledning över Gamla Nynäsvägen har påbörjats, beräknas att vara slutfört i slutet av november.

Tidigare arbeten

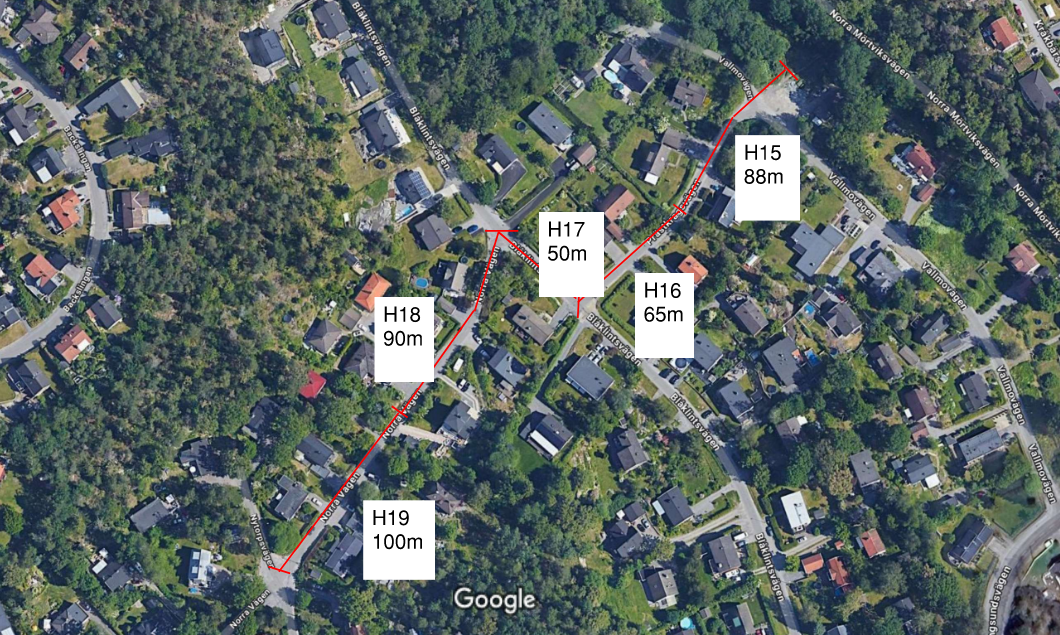

H25

H22

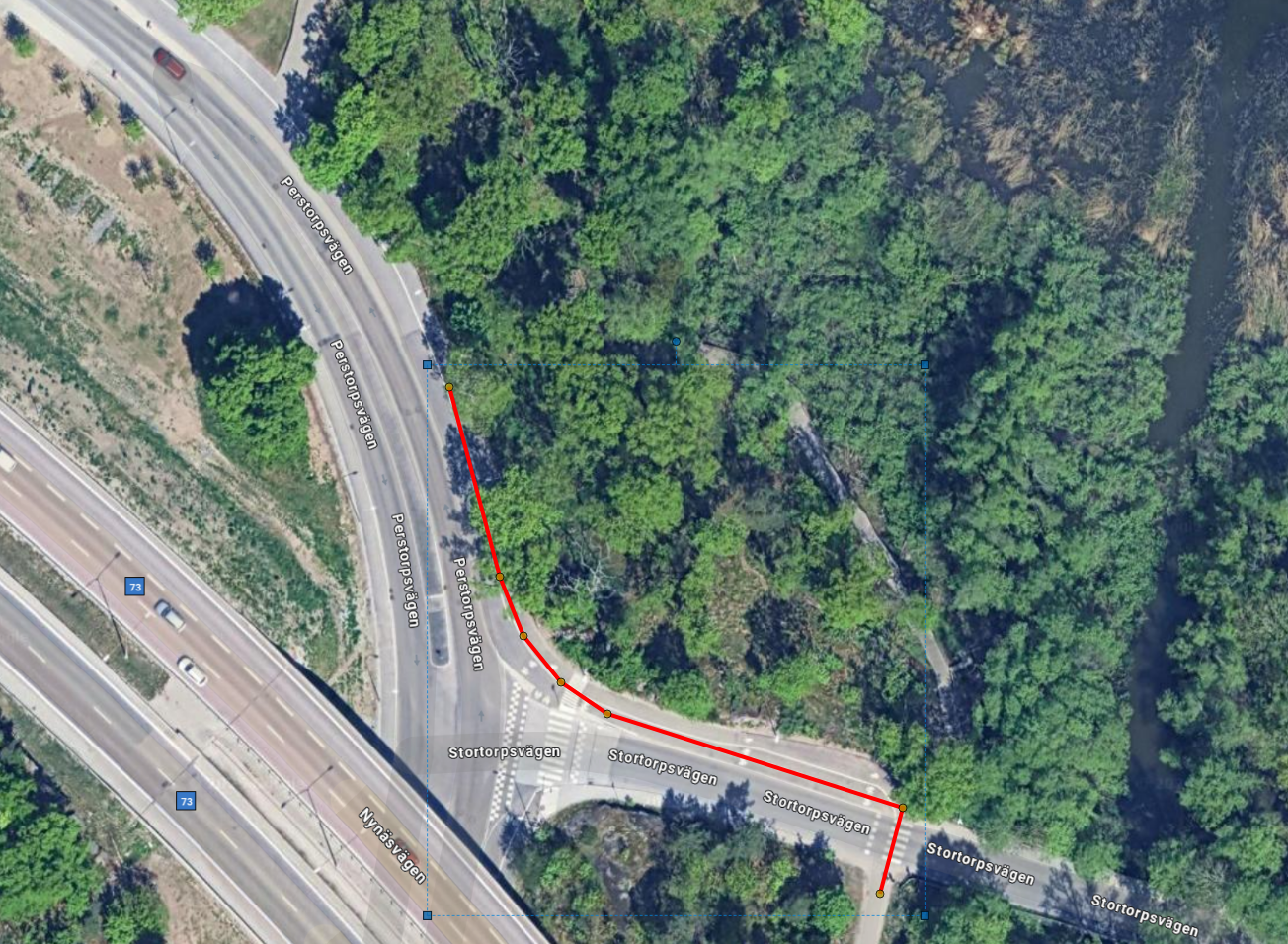

S12-14

Uppdaterad 27/1-2025

Uppdaterad 18/12-2024

Uppdaterad 28/11-2024

Uppdaterad 26/11-2024

Uppdaterad 18/11-2024
Etapp 1:

Etapp 2:

Etapp 3:

Uppdaterad 12/11-2024

Uppdaterad 25/10-2024

Uppdaterad 23/9-2024

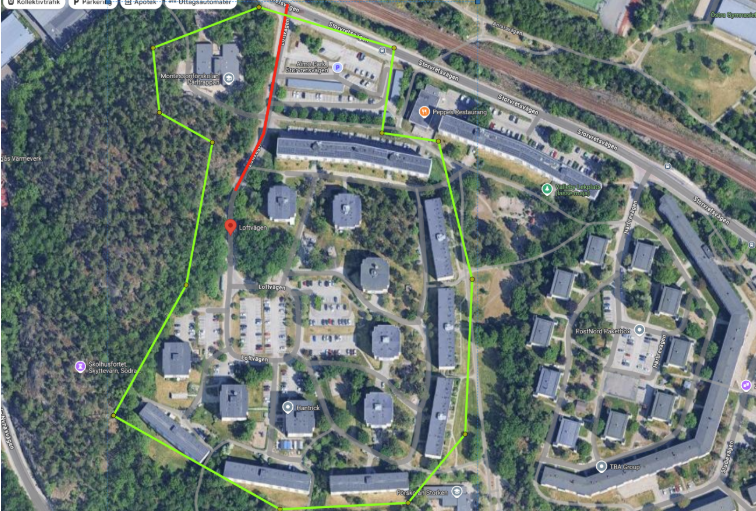

Just nu tar vi miljöprover längst en 7 km lång sträcka i Huddinge kommun, där en ny ledning ska grävas ner under höst/vinter 2024/2025. Miljöproverna tas genom borrning och genomförs enligt gällande regelverk för Stockholms Stad och Huddinge kommun.
Med den nya ledningen får företag i Huddinge möjlighet att ansluta sig till vårt befintliga gasnät som sedan tidigare sträcker sig genom Stockholm, Solna och Sundbyberg. Med den nya ledningen ansluter vi även en stor producent av biogas, baserad i Huddinge.
Region Stockholm arbetar för att trygga en förnybar energiproduktion och bidra till en mer cirkulär och fossilfri materialanvändning. Vi är glada över att kunna bidra till ökad biogasanvändning, då det ligger väl i linje med regionens vilja och målsättningar.
Mer än 85 % av den gas vi distribuerat under det senaste året var biogas (resterande naturgas), och med den nya ledningen skapar vi förutsättningar för att öka den andelen ytterligare.
Vid frågor, vänligen kontakta oss på 0771-41 01 00 (måndag – fredag, 08.00-17.00 eller skriv till kundservice@stockholmgas.se
Har du funderingar om biogas? Läs gärna våra frågor & svar här
